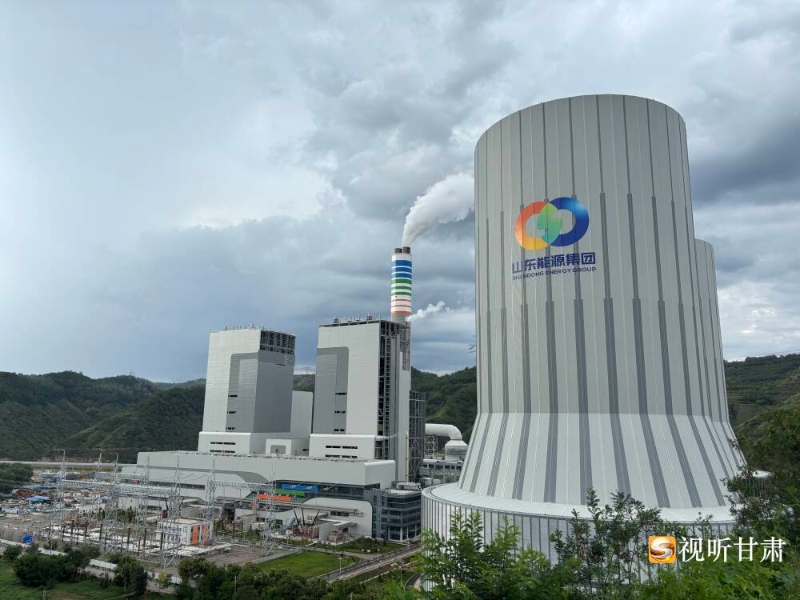

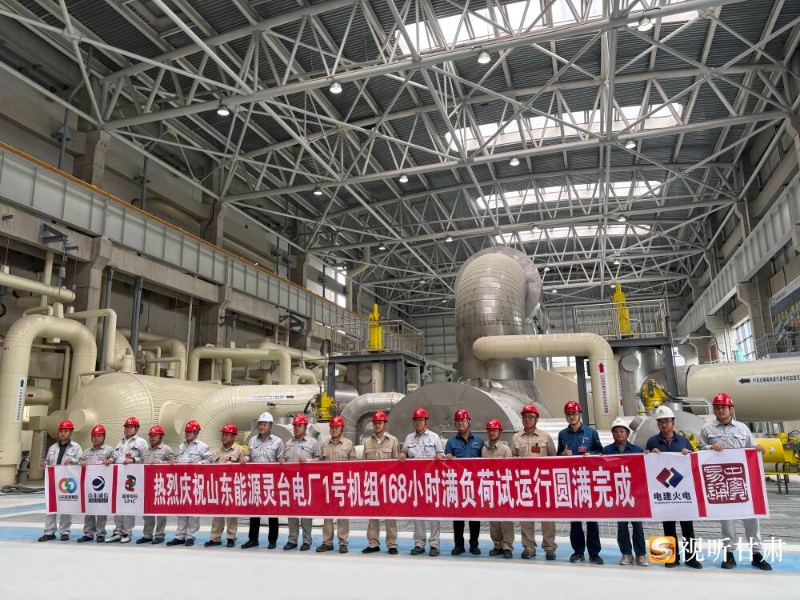

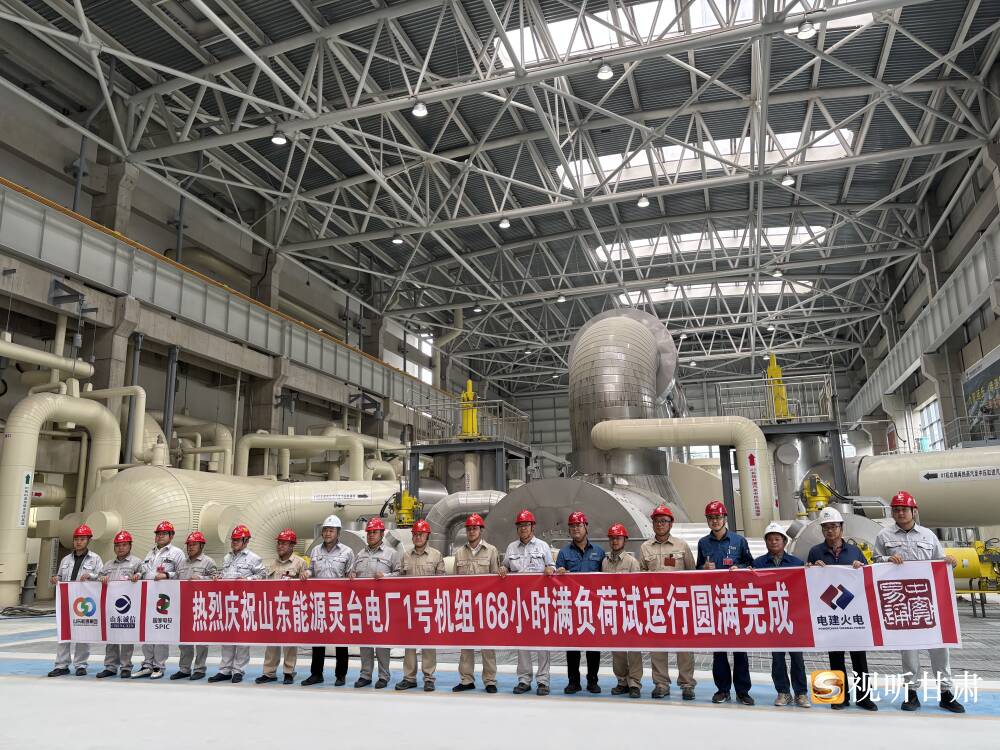

7月25日,从灵台电厂传来振奋人心的消息,该厂#1机组顺利完成168小时满负荷试运行,标志着这一重点项目取得重大阶段性成果,为区域能源保供注入强劲动力。

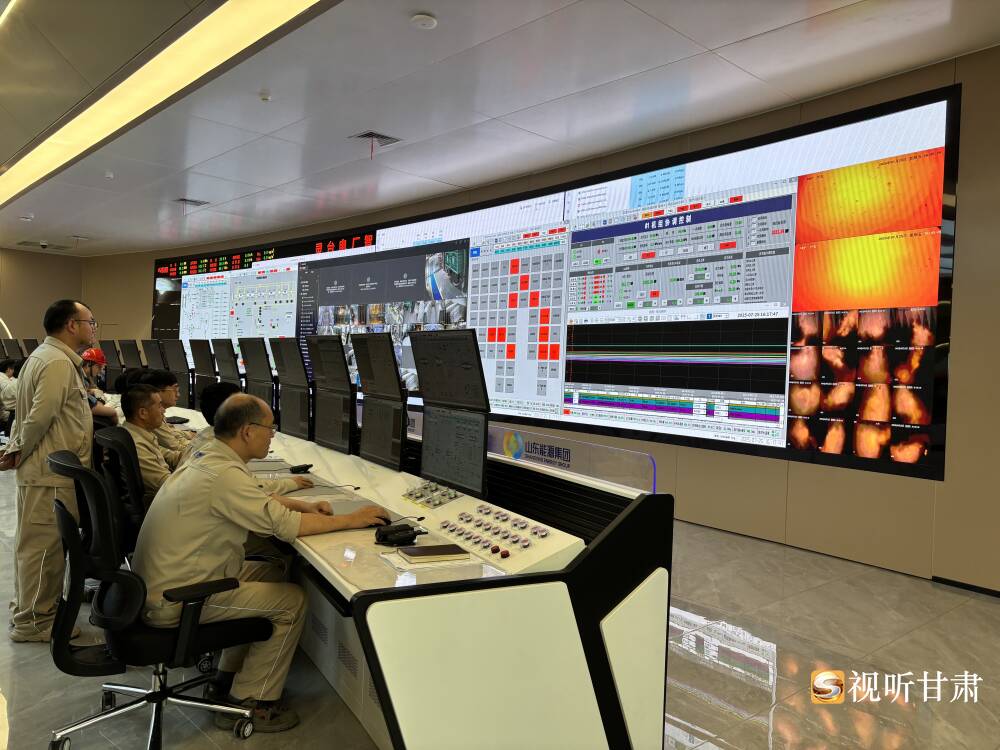

在灵台电厂智慧管控中心内,记者看到,大屏幕上的机组转速、电压、电流等各项运行参数实时刷新,始终稳定在最优区间。自启动试运行以来,#1机组各系统设备成功经受住了长时间、高负荷的严苛考验,展现出优异的稳定性。
山东电力工程咨询院有限公司灵台电厂总承包项目部项目经理张欲晓表示:“这得益于项目团队在建设过程中采用了一系列先进技术。灵台电厂运用国内领先的超超临界技术,每千瓦时发电煤耗降低至265g/kWh以下,达到行业先进水平,极大提高了能源利用效率。同步建设脱硫、脱硝和高效除尘设施,烟囱出口污染物浓度优于燃气机组排放标准,实现污染物近零排放,相对传统燃煤发电机组每年可减少二氧化碳排放52万吨,践行了绿色发展理念。”
据介绍,该机组采用国内先进的超超临界燃煤发电技术,配套高效脱硫、脱硝及除尘系统,在提升发电效率的同时,将污染物排放降至最低。实现了环保效益与经济效益的协同增长。而这一成果的取得,离不开项目建设与调试阶段的严格管理和精细施工。
“6月份以来,机组进入深度调试,期间我们全面推行精细化管理、洁净化施工,如今168小时试运行圆满结束,期间各项指标均达到优良水平。”山东诚信工程建设监理有限公司灵台项目监理部项目总监韩卫东说。
此次#1机组168小时满负荷运转的成功,是项目建设成效的直接印证。项目团队创下连续安全建设1000余天的纪录,圆满完成20多个里程碑节点,彰显了令人瞩目的"灵台速度"。建设期间,灵台县委、县政府成立专项工作小组,主动对接企业需求,为项目建设按下"加速键"。
山东能源新能源集团灵台电厂副总经理李国峰介绍:“自2022年9月主厂房第一方混凝土浇筑以来,建设者们攻坚克难、日夜奋战,在技术攻关、施工安全保障、应对恶劣天气等多重挑战下,通过科学组织与精细管理推进项目建设。此前,#1机组已先后完成锅炉点火、汽轮机冲转定速、发电机一次并网成功等重要节点,为此次168小时满负荷试运行奠定坚实基础。两台机组投产后年发电量约100亿千瓦时,将有效助力山东、甘肃两省经济发展,强化区域电力供应保障。”
作为"陇电入鲁"特高压直流输电通道的重要调峰和支撑电源,以及全国首个"风光火储一体化"特高压外送工程的配套项目,灵台电厂总投资78.82亿元,规划建设4台1000MW高效超超临界间接空冷燃煤发电机组。一期2台机组投产后,年发电量可达100亿千瓦时,全部电量将通过陇东至山东±800千伏特高压直流线路直送山东,既能有效缓解山东电力供需压力,促进东西部能源资源优化配置,又能带动灵台当地煤炭等相关产业发展,增加就业岗位,助力地方经济繁荣。
